空压机整厂管路安装
空压机安装指南:
空压机到货,开箱之前应检查其包装,在运输过程中是否完好无损。确保空压机各个部件及附件(随机出厂文件及备件)的完整。如果发现有损伤现象,应让承运人签署承认,并通知当地保险公司索赔。
一、 安装场所:
1. 空压机应安置在干净、无尘埃且空气中不含毒气、易燃、易爆气体及通风良好的场合(上排热风,下进冷空气)。
2. 空压机必须安装在室内(如果安装在室外,需修建工棚以保护机组各个部件),照明亮度要利于操作及维修。
3. 如室外环境差,灰尘多,应将房间空气进气口处加粗效过滤网,降低室内灰尘含量,并方便维修工作。
4. 环境温度必须高于5℃,确保润滑油能正常的循环。
5. 空压机周围必须留有一定的空间,距墙面1.5米为好,见图八,以便操作人员日常操作、维护及检修工作。

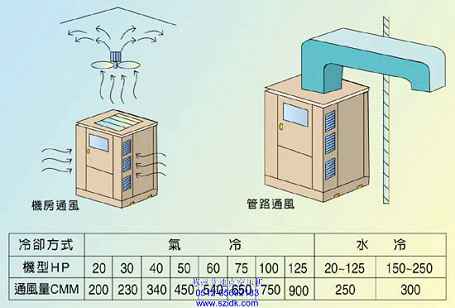

6. 热量回收,空压机大约有85%的输出功率能以热空气的形式加以回收,所以安装空压机时对这部分能量应加以考虑,热空气的出口,设计在螺杆空压机机罩顶板的上方,便于连接管道。
二、 空压机管路安装基础与配管
1. 空压机并不要求特殊基础,因为空压机在运行时基本没有振动,唯一的要求就是将空压机安放于水平坚硬的地面上。
2. 配置
(1) 管径配置要适合压缩气体的流速要求,使管路压力降不得超过空压机设定压力的5%,线路中尽量减少阻力系数大的元件,管路较长时,最好选用比设计值大的管径。
(2) 避免管路中的冷凝水沿管路流至工作机器或气动元件中,应在其前端设置气水分离装置及排污装置。

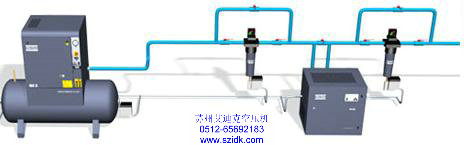

(3) 空压机出口处,应安装单向阀、截止阀,其后应有一压力取样口脐子为Rc1/4,有一Rc3/4脐子,维护用Dg20的截止阀,以便接软管,保养工作用。
三、 空压机房电器安装要求及安全规范
1. 根据空压机组需用输入功率要求,正确选用电源线径,当电源线路长时,需考虑线路损失,此时要考虑线径加大(避免空压机不能正常启动)。
2. 大排气量空压机应考虑单独一套供电系统,以免在空压机启动时影响其它设备正常工作。
3. 空压机配电时须确认电源电压应与空压机额定工作电压一致。
4. 空压机组必须做好可靠接地线,防止因漏电而造成危险。
5. 开机前,必须检查电机是否按规定方向旋转,严禁电机反向运转,避免造成主机重大损失。
6.检查油面是否缺少,必须知道该机使用的专用空压机油标号,以备常用。
